在硫黄制酸、化工浓酸输送工程中,不锈钢浓硫酸管道阳极保护系统施工质量,直接决定后期防腐保护效果与设备运行寿命。该系统区别于普通管道安装工程,融合管道土建安装、电气布线、电极预埋、绝缘隔离、电位调试等多道专业工序,施工专业性强、工艺标准严苛,必须遵循系统化施工规划,严格把控每一道施工节点,才能保障整套阳极保护系统平稳投运。
施工前期筹备是保障工程顺利推进的核心基础。首先需结合施工现场管路走向、管道管径、介质温度、管线总长等实际工况,完成整套保护系统施工图纸深化设计,精准确定恒电位仪安装点位、辅助阴极布设间距、参比电极安装位置以及电缆铺设路径。同时依据施工方案配齐所有施工主材与辅材,包含智能恒电位仪、耐浓硫酸辅助阴极、固态参比电极、耐酸防腐电缆、防爆接线箱、管道绝缘支架、密封填料、绝缘垫片等设备配件,所有进场材料必须核验产品合格证、检测报告,杜绝不合格材料进入施工现场。
其次做好现场施工环境清理与安全防护布置,浓硫酸属于强腐蚀性危险介质,施工区域必须划定专属作业范围,配备防腐蚀劳保用品、应急冲洗设施与防火防爆器材,严格落实化工区域施工安全管理制度,严禁违规动火、乱拉线路等危险作业。针对已铺设完成的不锈钢浓硫酸输送管道,提前开展基础预处理施工,彻底清除管道内外壁焊接焊渣、氧化层、油污杂质与锈蚀痕迹,对管道焊缝、弯头、变径等应力集中部位进行精细打磨找平,保证管壁表面平整光滑,无凹凸缺陷,为后期钝化膜均匀生成打下良好基础。
进入主体施工阶段,首要完成管道电气绝缘隔离施工,这是阳极保护施工最关键工序之一。整条受保护不锈钢管道必须与管架、混凝土支座、墙体支架、其他金属管线实现完全电气隔离,统一采用高强度防腐绝缘支架、绝缘垫块、绝缘法兰进行隔断处理,杜绝管道与外界金属构件形成导电回路,防止保护电流出现大面积分流,造成保护电流损耗、局部保护不足等问题。所有管道连接法兰位置加装耐酸绝缘垫片与绝缘套管,切断法兰之间导电通路,确保单段保护管路电气独立性。

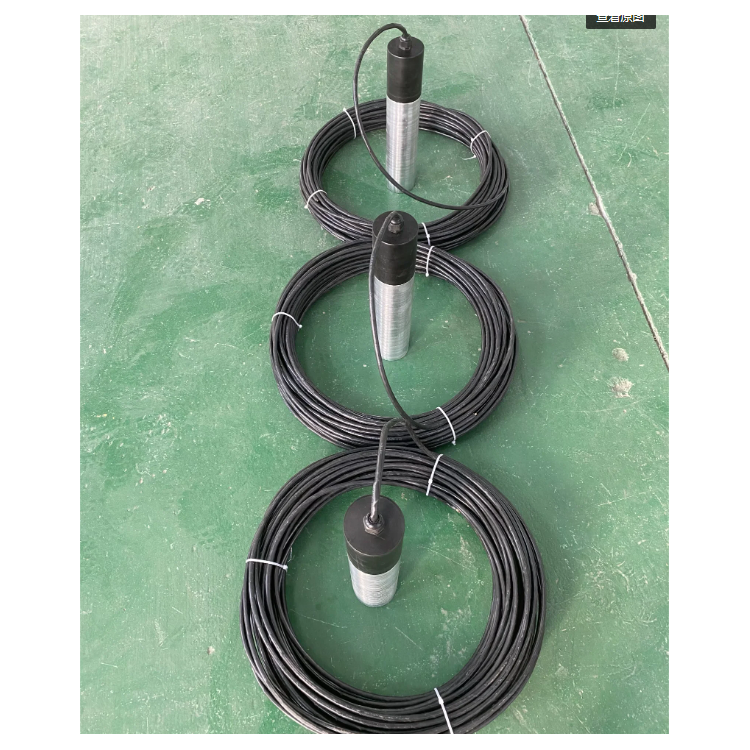

随后开展系统电极预埋与安装作业,严格按照施工设计间距布设辅助阴极,长距离输送管道采用多点均匀布设方式,短距离支管可采用单点布设。辅助阴极采用居中悬挂式安装方式,固定牢固且与管道内壁保持规范安全距离,严禁阴极与管壁直接触碰引发短路故障。参比电极优先安装在管道介质流速平稳、腐蚀风险较高的关键点位,包含管道进出口、管路拐点、浓酸储罐对接位置,电极探头完全置入介质流通区域,安装接口采用耐强酸密封结构严实封堵,避免浓硫酸介质渗漏腐蚀电气元件。
电气线路铺设与接线施工需遵循化工防爆施工标准,所有连接线缆选用耐高温、耐浓硫酸腐蚀专用电缆,线缆全程避开高温管道、强震动设备与易燃易爆区域,线缆外部加装防腐防护套管进行防护。布线完成后区分系统正负极线路,被保护不锈钢管道统一接入恒电位仪直流正极,全部辅助阴极汇总接入设备负极,参比电极信号控制线单独独立布线,远离动力强电线路,减少电磁信号干扰。所有接线端子接入防爆接线箱内部,做压实紧固、防腐密封处理,室外露天安装的电气设备额外增设防雨防腐蚀防护外壳。
整套设备安装完毕后,依次开展绝缘性能检测、线路通断检测、短路故障排查等前置试验,确认施工无质量隐患后进入系统空载调试与带介质试运行阶段。先启动恒电位仪空载运行,校验设备电压、电流输出稳定性,随后缓慢通入浓硫酸介质,逐步调节设备输出参数,将管道保护电位平稳调控至标准钝化区间,持续二十四小时不间断监测运行数据,待电位、电流数值稳定无异常波动后,方可正式移交投入工业生产使用。
施工收尾阶段做好施工现场清理、设备标识标注、施工资料整理归档工作,清晰标注每段保护管道、电极点位、线路走向,同步出具完整施工验收报告、调试运行记录,为后期系统巡检、维护检修提供完整数据依据。在整体施工全过程中,必须严格遵循化工防腐施工规范与阳极保护行业技术标准,杜绝简化施工工序、降低施工标准等行为,从施工源头把控工程质量,最大化发挥阳极保护系统对浓硫酸不锈钢管道的长效防腐作用。
