核心施工工艺流程
放线定位
按照图纸设计尺寸,用墨斗在板房基础上弹出板房安装位置线,采用勾股弦法规方;通过水平管在基础四周设置相对标高点,每根地梁上的标点数量不少于 2 个。
地梁安装
将地梁抬放至板房基础上,依据安装位置线完成地梁找正;找正合格后,通过电锤打孔,安装膨胀螺栓固定。
立柱安装
安装顺序:柱→圈梁→调节拉杆。将立柱抬至安装位置竖起,使柱下卡码卡于地梁上,角立柱、中间立柱与山墙立柱均通过螺栓与地梁完成连接;在地面将走道托架与柱完成预连接,立柱安装完成后,同步安装圈梁与调节拉杆,柱与栏杆交替安装,保障结构稳定性。
楼面一字梁系统安装
安装顺序:一字梁→水平支撑→楼面檩条。借助柱上二层调节拉杆基座设置单滑轮,将一字梁吊装至安装位置;依次安装水平支撑,校正柱垂直度后拧紧螺栓,最终完成楼面檩条安装。

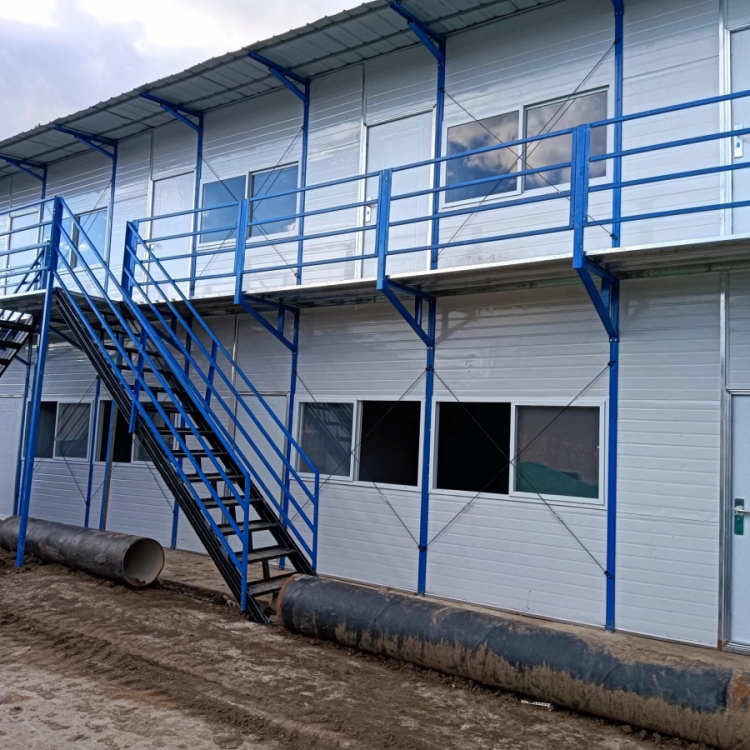

走道系统安装
安装顺序:走道托架→转角平台托架→楼梯→栏杆→走道板。将转角平台托架与其下立柱用螺栓连接完成后,通过单滑车吊装至安装位置;走道托架上端用螺栓与柱上角钢托连接,下端用自攻钉固定于柱体;转角平台托架与山墙柱、角立柱完成螺栓连接,双向找正后紧固螺栓;将梯梁与踏步组装成成品楼梯,通过螺栓与转角平台托架连接,同步安装护栏与走道板。
外墙板安装
严格按照配板图施工,外墙板与铝合金窗框配合安装;板缝顺水流方向拼接,地梁与墙板间加装防水槽,做好防水密封处理。
门窗安装
窗户安装流程:窗台上、下收口→窗框安装→窗扇安装→窗锁钩安装→打胶密封。在窗洞口画出垂直与水平中心线,确保窗框中心线与洞口中心线重合,依次完成窗扇、锁钩安装,最终打胶密封。
门安装流程:门边框、门把头安装→门头板安装→门扇(合页)安装→锁具插销安装→打胶密封。门边框用自攻钉固定在立柱上,门把头通过角钢用自攻钉固定在立柱上,门头板嵌装完成后,按合页位置精准安装门扇与锁具,最终完成打胶密封。
雨棚系统安装
施工流程:雨棚板、架组装→雨棚安装→雨棚支撑→雨棚立柱→打胶密封。在地面完成雨棚板与雨棚架的拉铆钉连接,组件通过螺栓挂装于柱体上,配套方管水平雨棚支撑与扁通垂直雨棚立柱支撑,完成固定后对所有接缝与铆钉处打胶密封。
屋面系统安装
安装顺序:人字架→楼面主梁→檩条安装→屋面板→屋脊瓦→山墙收边→打胶密封。借助柱头单滑车将人字架吊装到位,完成螺栓固定与垂直度校正;依次安装屋架水平支撑、屋面檩条,通长拉线校正屋面直线度后安装屋面瓦;屋脊瓦与屋面瓦通过拉铆钉连接,接缝与铆钉处用玻璃胶密封;山墙收边与屋面瓦、山墙板完成拉铆钉连接,搭接顺水流方向设置,最终完成全屋面密封处理。
木夹板安装
施工流程:裁口→铺板→钻孔铆钉→打胶密封。用电刨子完成裁口处理,从板房一端向另一端铺设木夹板,确保板缝与檩条中心重合;通过电钻打孔,用拉铆钉将木夹板与檩条固定;板缝宽度超 2mm 时,用玻璃胶灌缝密封。
内隔墙板安装
施工流程:墙位放线→内隔墙上卡码安装→内隔墙板安装→内隔墙下卡码安装→打胶密封。采用垂线法放出隔墙板安装位置线,上卡码用自攻钉固定在人字梁下弦上;隔墙板安装就位并检测合格后,安装下卡码,用 2 个水泥钉固定在地面或楼板上;最终用玻璃胶完成板缝密封。
收尾补漆
对运输、安装过程中损坏的漆膜,完成补涂修复,确保防腐防锈性能达标。
(四)活动房加固专项措施
为保障活动房结构安全,避免使用中出现结构失稳问题,需重点落实以下加固措施:
地基加固处理
地基是防范活动房倒塌的核心环节,需严格按规范施工:单人房地基土方开挖尺寸 280mm×240mm,双房间 460mm×360mm,三房间 640mm×480mm;基槽土方需充分夯实,填补 50mm 厚细石后,浇筑 100mm 厚 C20 素混凝土,最终用灰浆刮平,确保地基强度与平整度达标。
安装工艺与安全管控
在平整地面完成立柱与桁架的螺栓拼装,拼装完成后竖立杆件,用搭头或撑杆临时固定;采用线坠校准墙面垂直度,确保垂直度偏差不大于 1.5‰-2‰;每根立柱与桁架、转角处,均用扁钢或角钢完成节点加固;门窗安装严格符合规范,玻璃采用弹簧扣固定,防止滑落伤人;所有铁制杆件均需做好防锈漆涂刷与面漆美化处理,保障防腐性能。
