长输埋地管道线路长、地形复杂、穿越区域多样,导电聚合物柔性阳极安装接线需适配长距离、多工况需求,重点解决接头密封、跨区域敷设、电流均衡传输问题,确保全线保护电位稳定,抵御土壤腐蚀。
长距离施工前做好分段规划与材料管控。将管道划分为 500-1000 米施工段,每段独立敷设、接线,便于质量管控。材料运输时,阳极盘卷包装,避免拖拽、挤压,防止护套破损、铜芯变形;电缆、接头辅料分类存放,防潮、防腐蚀。施工前逐盘检查阳极外观,测试导通性能,不合格材料严禁入场;核查土壤电阻率、杂散电流数据,高干扰区域适当加密阳极间距。
沟槽开挖与基底处理适配复杂地形。沿管道平行开挖沟槽,深度 1.0-1.2 米、宽度 40-50cm,穿越农田、林地加深至 1.2 米,穿越公路、铁路采用顶管或套管保护。沟底清除尖锐杂物,高电阻率地段铺设 10cm 导电焦炭粉,均匀夯实。山区、丘陵地段随地形起伏开挖,避免陡坡、急转弯;河流、沟渠穿越段采用水下开挖,提前降水、清淤,确保沟槽稳固。

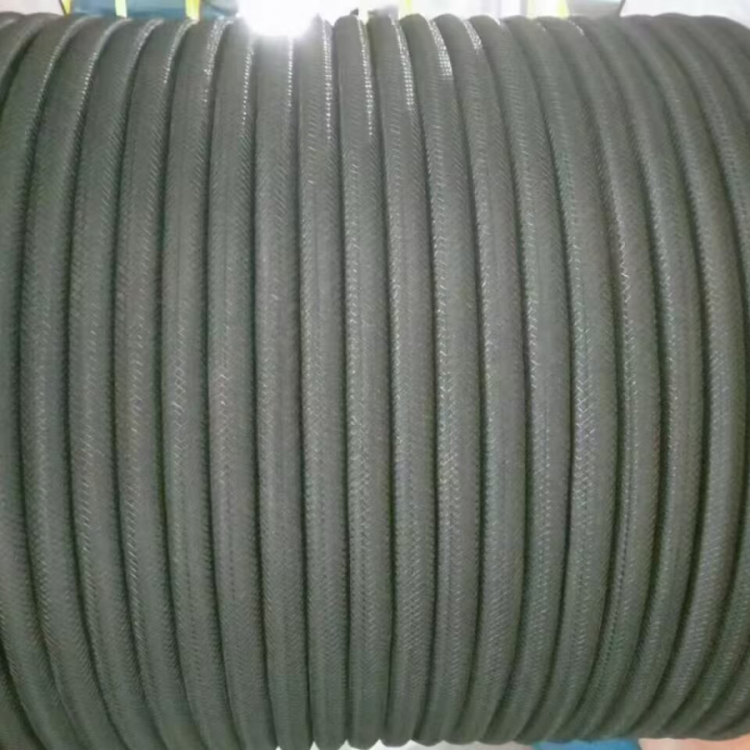

阳极敷设适应长距离与地形变化。盘卷阳极匀速展开,沿沟槽顺直铺设,与管道间距 60-80cm,严禁扭曲、折叠。地形起伏处自然弯曲,弯曲半径≥15 倍阳极直径,防止铜芯断裂。每隔 3 米用非金属夹具固定,防止回填移位;穿越水域时,潜水员辅助铺设,阳极固定于管道下方,周围填充焦炭填料,接头做双重密封。多段阳极连接时,接头错开布置,间距≥5 米,避免集中故障。

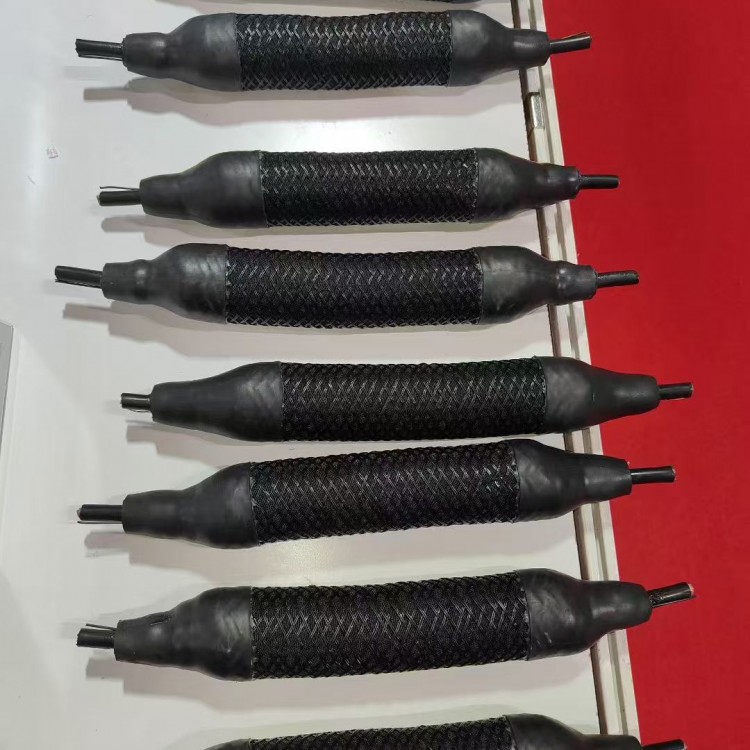

长输管道接线采用 “标准化 + 冗余防护” 工艺,应对多接头、长距离需求。严格执行 “剥线 - 打磨 - 压接 - 密封 - 检测” 流程:剥除阳极、电缆绝缘层 30mm,打磨铜芯光亮无氧化;铜芯插入直通铜联接管,压接 4 道,确保接触电阻达标;密封采用 “导电膏 + 玛蹄酯 + 双层热缩管 + 防水胶带” 四层防护,提升防水、抗腐蚀、抗拉伸性能。每完成一个接头,用防水标签标注位置、编号,记录检测数据,建立施工档案。
全线检测与回填规范操作。接线完成后,用万用表测试全线导通性能,无断路、短路;兆欧表检测绝缘电阻≥2MΩ/km。合格后分层回填,先填焦炭粉覆盖阳极,再填细土,最后回填原土,分层夯实,恢复地貌。穿越段、接头处设置明显标识,便于后期维护。
系统接线与调试实现全线均衡。管道两端及中间分段设接线箱,阳极电缆汇流后连接恒电位仪。长距离线路配置多台恒电位仪分段供电,避免单台负载过大、电流衰减。调试时逐步调节输出电流,沿线参比电极监测电位,确保全线 - 0.85~-1.2V(CSE),相邻测点偏差≤100mV。
长期运维建立分级巡检机制。每年开挖抽查 10% 接头,检查密封状况;每半年检测系统电位、接地电阻。杂散电流干扰区缩短检测周期,发现电位异常、接头故障及时修复,优化接线工艺,保障长输管道阴极保护系统长期稳定运行。
