二维码
400-8868-300
关注中商114公众号
实时获取最新商机
返回顶部
中商114

扫一扫关注

您所在的位置:中商114>找产品>冶金钢材>金属加工材>其他金属加工材>预包装深井阳极 75*1500高硅铸铁阳极 馈电接地长输管线

预包装深井阳极 75*1500高硅铸铁阳极 馈电接地长输管线

产品价格面议

产品品牌星辰

最小起订未填

供货总量未填

企业旺铺http://hnyk02.zhongshang114.com/

更新日期2026-04-09 14:07

联系电话

  • 15660579106 王经理

    【友情提示】:来电请说明在中商114看到的,谢谢!

扫一扫 举报
诚信档案

河南雅克特种设备制造有限公司

会员级别:生意通会员

身份认证:

我的勋章: [诚信档案]

企业名片

河南雅克特种设备制造有限公司

联 系  人:李晨阳(先生)

联系手机:  [发送短信]

联系固话:

联系地址:河南省新乡市原阳县葛埠口乡下马头村178号

【友情提示】:来电请说明在中商114看到我们的,谢谢!
获取最低报价

商家收到后会立即联系您

同意 《服务条款》并允许推荐更多供应商为您服务

商品信息

基本参数
起订: 未填
供货总量: 未填
有效期至: 长期有效
型号: cct
形状: 圆柱状
寿命: 5.3-6.7
详细说明


长输埋地管道线路长、穿越地形复杂、土壤环境多样,部分区域土壤电阻率高、施工空间受限,传统浅埋阳极接地电阻超标、电流分布不均,深井阳极施工难度大、成本高,浅埋式深井阳极凭借施工便捷、接地电阻稳定、适配长距离保护的优势,成为长输管道阴极保护的优选方案。其安装接线需适配长距离、多标段施工需求,兼顾抗地质沉降、耐土壤腐蚀和电流均衡传输,针对性优化施工工艺,解决跨区域敷设、接头防护、系统抗干扰等问题,确保全线管道保护电位达标,筑牢管道防腐防线。

长输管道浅埋式深井阳极施工前期,需结合管道走向、埋深和地质条件,做好分段规划与点位布设。按照每500-1000米设置一组阳极井的标准,划分施工标段,每组阳极井内布设1-2支浅埋式深井阳极,精准定位阳极井位置,确保阳极井与管道平行布设,水平距离控制在8-15米,避开管道阀门、测试桩等关键设施,同时远离地下电缆、光缆和地下水源,可借助管线探测仪复核地下障碍物,防止施工损伤现有管道和线缆。针对山区、丘陵、农田、河滩等不同地形,提前调整阳极井深度和孔径,穿越公路、铁路路段,采用顶管套管防护阳极电缆,避免施工干扰。

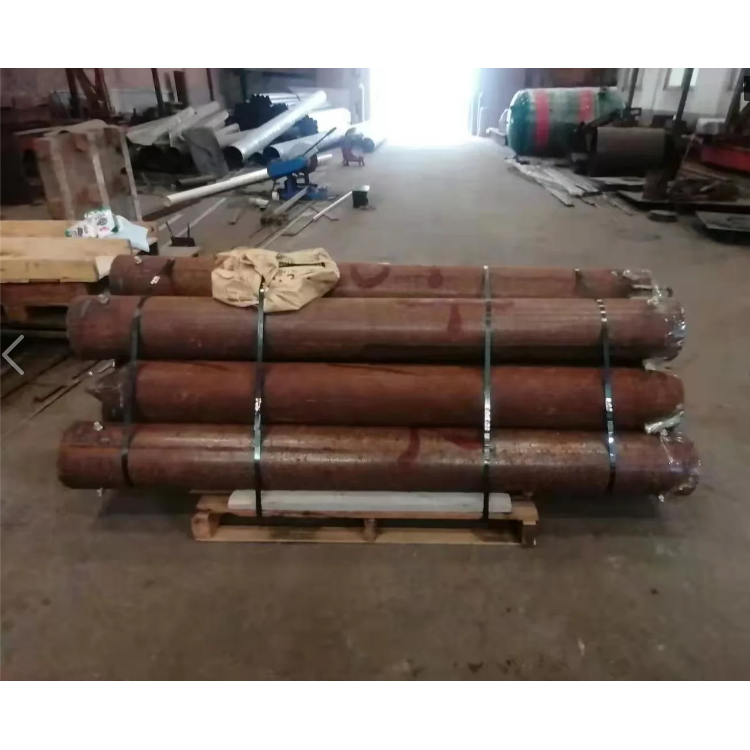

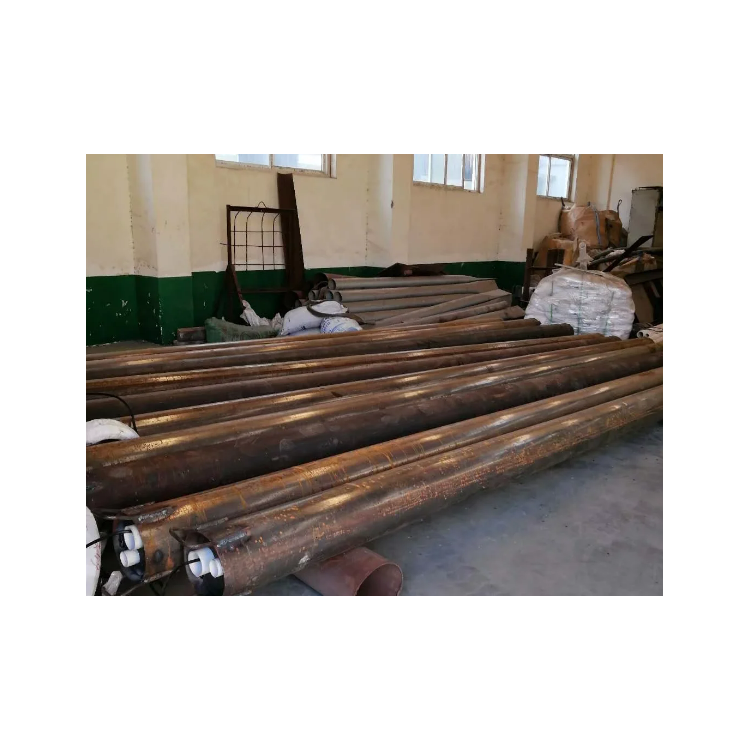

材料运输与管控需贴合长距离施工特点,浅埋式深井阳极采用专车转运,轻装轻卸,避免磕碰造成阳极开裂、缺损,高硅铸铁阳极性脆易断,搬运时严禁使用阳极导线或引出线作为起吊工具。阳极电缆、接线辅料分类打包,做好防潮、防磨损保护,逐件核验阳极质量,对表面有瑕疵、接线柱松动、填料泄漏的阳极一律清退,严禁入场使用。施工前复测各标段土壤电阻率,高电阻率盐碱地、砂石地,提前备足纯净焦炭填料,适当加厚填料层,必要时混合膨润土提升导电性,确保接地电阻满足设计要求。

阳极井钻孔施工需适配复杂地形,选用履带式钻井设备,便于山区、丘陵地段移动,钻孔直径控制在500-600mm,深度根据土壤电阻率调整,通常为15-30米,确保阳极埋设于低电阻率地层。钻井过程中,实时记录地层岩性,遇硬岩地层时,采用冲击钻辅助钻孔,遇流沙层、含水层时,及时下入套管护壁,防止井壁坍塌。钻井完成后,用清水冲洗井内岩屑,确保沉渣厚度不超过50mm,检测井壁垂直度,偏差≤1°,确保阳极可顺利下放。

阳极组装与下放需兼顾牢固性和稳定性,长输管道场景优先选用分段式浅埋深井阳极,每段阳极长度控制在6-8米,采用专用法兰连接,接头处加装绝缘垫片,缠绕防腐胶带并套热收缩套管密封,防止接头腐蚀、漏电。下放时,采用防爆小型吊车吊装,缓慢下放至井内,保持阳极垂直居中,避免碰撞井壁,下放到位后,用钢缆固定在井口支架上,防止地质沉降导致阳极移位。同时,将阳极电缆同步下放,电缆穿PE保护管,固定在井壁上,避免电缆晃动、摩擦受损。

填料填充需严格遵循“分层投放、分层夯实”的原则,选用含碳量≥90%的冶金焦炭填料,粒径2-5mm,干燥无杂质,通过导管从井口缓慢投放,每次投放高度0.5米,用专用夯实设备井下夯实,密实度≥1.6g/cm³,填料需覆盖阳极顶部以上1-2米,确保阳极与填料紧密接触,降低接地电阻。高电阻率区域,可适当增加填料用量,扩大填料覆盖范围,提升电流传导效率。填充完成后,向井内灌水,浸润填料,进一步降低接地电阻,再用细土分层回填至井口,夯实后恢复地表原貌。

长输管道阳极接线采用“单井独立接线、全线集中汇流”的方式,兼顾施工便捷性和后期运维。每口阳极井的阳极电缆引出地面后,穿镀锌钢管保护,沿管道侧边埋设,埋深不小于1.2m,电缆敷设坡度不小于3‰,便于排水,每隔50米设置一处标识桩,标注阳极井位置和接线点位,方便后期检修。各阳极井的电缆依次引至管道沿线的测试接线箱,整齐固定在汇流排上,用螺栓紧固,涂抹导电膏防止氧化,接线箱做好防雨、防潮、防爆处理,适配野外长期运行。

接线施工需严格把控接触电阻和密封性能,剥线时精准控制剥线长度,严禁损伤铜绞线,打磨彻底无氧化层,压接后涂抹导电膏和防腐密封胶,外层缠绕防水防腐胶带,再套加厚热收缩套管,加热密封牢固,应对土壤沉降、地下水侵蚀带来的损坏。多支阳极并联连接时,采用汇流排均衡电流,确保各阳极电流输出均匀,避免局部电流过大导致阳极加速消耗。接线完成后,做好标识,区分正极、负极和参比电极引线,防止接反导致系统失效。

接线完成后,开展全线电气性能检测,逐井测试导通电阻和绝缘电阻,确保单井阳极接地电阻≤4Ω,全线无断路、短路隐患。检测合格后,连接恒电位仪,分段调试输出电流,沿线布设参比电极,监测管道各点位保护电位,将电位控制在-0.85~-1.20V(CSE)之间,相邻测试点电位偏差不大于100mV,保证全线保护均衡。针对杂散电流干扰区域,在阳极接线处加装滤波装置,减少杂散电流对阴极保护系统的影响。

后期运维需建立分级巡检机制,长输管道沿线每半年开展一次电位检测,每年抽查10%的阳极井,检查接头密封状况、电缆绝缘层和填料沉降情况,穿越特殊地段(河滩、软土区)的阳极井缩短巡检周期。发现接头松动、密封开裂、电缆老化等问题,立即停机修复,重新做密封处理,补充沉降的焦炭填料;发现接地电阻升高,及时排查填料密实度和电缆破损情况,采取针对性整改措施。同时,建立运维档案,记录安装接线数据、检测结果、故障修复情况,为后期运维提供依据,保障长输管道阴极保护系统长期稳定运行。


问商家
预包装深井阳极 75*1500高硅铸铁阳极 馈电接地长输管线有现货吗?
预包装深井阳极 75*1500高硅铸铁阳极 馈电接地长输管线报价含运费吗?
预包装深井阳极 75*1500高硅铸铁阳极 馈电接地长输管线的使用方法
预包装深井阳极 75*1500高硅铸铁阳极 馈电接地长输管线保质期多久?
预包装深井阳极 75*1500高硅铸铁阳极 馈电接地长输管线多少钱
预包装深井阳极 75*1500高硅铸铁阳极 馈电接地长输管线使用注意事项?
预包装深井阳极 75*1500高硅铸铁阳极 馈电接地长输管线使用说明书有吗?
预包装深井阳极 75*1500高硅铸铁阳极 馈电接地长输管线的使用注意事项
店长推荐商品
更多»
店铺内其他商品
更多»
全网相似产品推荐
换一批
相关栏目

还没找到您需要的其他金属加工材产品?立即发布您的求购意向,让其他金属加工材公司主动与您联系!

立即发布求购意向

免责声明

中商114为国内互联网信息服务提供者,平台内所展示的商品/服务的标题、价格、详情等信息内容系由店铺经营者发布,其真实性、准确性和合法性均由店铺经营者负责。中商114提醒您购买商品/服务前注意谨慎核实,如您对商品/服务的标题、价格、详情等任何信息有任何疑问的,请及时通过电话与店铺经营者沟通确认;如您发现店铺内有任何违法/侵权信息,请立即向中商114举报并提供有效线索,我们会积极协助配合。

联系方式

在您的合法权益受到侵害时,欢迎您向zhongshang114@126.com邮箱发送邮件处理投诉问题,我们将竭诚为您服务,感谢您对中商114的关注与支持!

按排行字母分类:

A B C D E F G H I J K L M N O P Q R S T U V W X Y Z
  • 留言咨询,获取商机
请输入您的问题

www.zhongshang114.com 河北搜企电子商务股份有限公司版权所有 地址:河北省石家庄市中山东路118号东方新世界中心6层
平台服务电话:400-8868-300  ICP备案:冀ICP备17029771号-2 电信业务经营许可证:冀B2-20240007冀公网安备13010402002588
